Ristrutturare il bagno rimanendo in casa prezzi 2026 guida Ristrutturalo

Ristrutturare il bagno rimanendo in casa: si può, ma dipende da quanti bagni hai

Quanti giorni resti davvero senza bagno

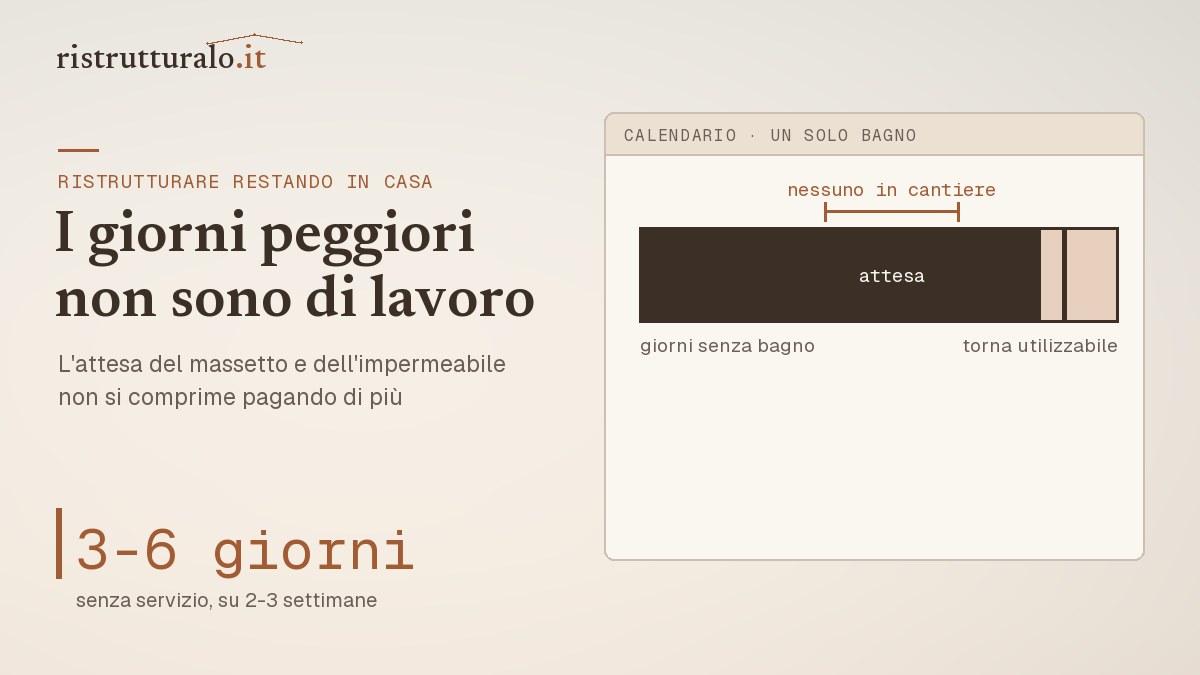

Risposta in 30 secondi: ristrutturare rimanendo in casa è praticabile, e la variabile che decide non è il budget ma una sola: hai un secondo bagno? Se sì, l’unico vero disagio sono polvere e rumore. Se hai un bagno solo, resti senza servizio per 3-6 giorni consecutivi in un rifacimento completo — dalla demolizione al montaggio dei sanitari — dentro un cantiere che dura in tutto 2-3 settimane. Il tempo morto vero non sono i lavori: sono le attese tecniche, la maturazione del massetto e l’asciugatura dell’impermeabilizzazione, che non si comprimono pagando di più. Si accorciano solo a monte, decidendo tutto prima che il cantiere apra.

È una domanda pratica, che quasi nessuno affronta perché non riguarda i materiali. Eppure è quella che determina se la ristrutturazione sarà ricordata come un fastidio o come un incubo.

Il calendario reale di un bagno

Fase Durata indicativa Bagno utilizzabile?
Demolizione e rimozione 1-2 giorni No
Impianti idraulici ed elettrici 2-3 giorni No
Massetto e impermeabilizzazione 1-2 giorni di lavoro No
Attesa tecnica (maturazione e asciugatura) 2-7 giorni, nessuno in cantiere No
Posa di pavimento e rivestimenti 2-3 giorni No
Stuccatura e attesa 1-2 giorni No
Montaggio sanitari e rubinetteria 1 giorno Da fine giornata sì
Box doccia, finiture, silicone 1-2 giorni Sì, con cautele

La riga in grassetto è quella che sorprende chi guarda solo il preventivo: ci sono giorni in cui non viene nessuno e il bagno resta inutilizzabile. Non è l’impresa che rallenta, è il massetto che deve maturare e l’impermeabilizzante che deve asciugare prima di essere coperto. Accelerare quei tempi significa posare su un fondo umido, cioè comprarsi un problema.

Stai pianificando i lavori?

Stima il costo dell’intervento →

Le cinque cose che accorciano davvero i giorni senza bagno

  1. Decidere tutto prima. Sanitari, rubinetteria, piastrelle e box scelti e consegnati prima della demolizione. Una fornitura che arriva in ritardo blocca il cantiere a metà, con il bagno già smontato: è la causa numero uno dei cantieri che si allungano.
  2. Usare prodotti a presa rapida dove ha senso. Esistono massetti e impermeabilizzanti formulati per tempi di attesa ridotti: costano di più e non si applicano ovunque, ma tolgono giorni proprio dalla fase peggiore.
  3. Non spostare gli scarichi se non serve davvero. È la scelta che più allunga il cantiere e che, in più, fa scattare l’obbligo della CILA.
  4. Concordare l’ordine di lavoro perché il wc sia lo smontato per ultimo e il rimontato per primo, anche provvisoriamente. Un idraulico che ricollega il wc in via temporanea a fine giornata è una richiesta legittima da mettere per iscritto.
  5. Chiedere di lavorare in giorni consecutivi, non a giorni alterni. Un’impresa che alterna due cantieri raddoppia i vostri giorni senza servizio senza aumentare le proprie ore.

Se il bagno è uno solo

Qui le opzioni sono poche e vanno decise prima, non improvvisate al terzo giorno.

  • Ospitalità programmata: individuare in anticipo i giorni senza servizio e concordarli con parenti o vicini. Sapere quali giorni saranno è metà del problema.
  • Wc chimico o cabina temporanea: soluzione poco elegante ma efficace, si noleggia a settimana ed è prassi nei cantieri con un solo servizio.
  • Rifacimento in due tempi: si concentra il lavoro in modo che il wc resti collegato il più a lungo possibile e venga ricollegato subito. Allunga il cantiere complessivo ma riduce i giorni di interruzione totale.
  • Andarsene per la settimana critica: se avete flessibilità, spesso è la soluzione più economica di tutte, perché libera l’impresa da vincoli e accorcia il cantiere.

Polvere e rumore: cosa si può pretendere

Sono la parte del disagio che si sottovaluta, e che si contiene con accorgimenti che costano poco e che vanno scritti nel preventivo, non chiesti a voce il primo giorno:

  • Barriera antipolvere sulla porta del bagno, con teli e cerniera, e teli sui percorsi verso l’uscita.
  • Demolizione con aspirazione collegata agli utensili: riduce moltissimo la polvere fine, quella che si deposita in tutta la casa.
  • Protezione dei pavimenti lungo il tragitto delle macerie.
  • Orari concordati con il condominio, e comunicati ai vicini prima dell’inizio.
  • Pulizia di fine giornata, non solo di fine lavori.

Ne discende il criterio pratico: queste voci vanno chieste in fase di preventivo, quando siete voi a scegliere l’impresa. Chiesta dopo, la barriera antipolvere diventa una cortesia; chiesta prima, è parte dell’offerta e la si confronta tra i preventivi.

Domande frequenti

Quanto tempo si resta senza bagno?
In un rifacimento completo, orientativamente 3-6 giorni consecutivi di indisponibilità totale, dentro un cantiere che dura 2-3 settimane. La durata dipende molto dalle attese tecniche del massetto e dell’impermeabilizzazione, che non si comprimono.

Si può vivere in casa durante i lavori del bagno?
Sì, ed è la scelta più comune quando i bagni sono due. Con un bagno solo è possibile ma va organizzato prima, individuando i giorni di interruzione e decidendo come coprirli.

Si può accelerare il cantiere pagando di più?
In parte. Si accorciano le fasi di lavoro con più operatori e i tempi di attesa con prodotti a presa rapida, ma le maturazioni non si annullano: posare su un fondo non asciutto compromette il lavoro. Il margine vero sta nel decidere e ordinare tutto prima.

Quanta polvere fa?
Molta, soprattutto nella demolizione. Si riduce sensibilmente con barriera antipolvere sulla porta e utensili con aspirazione collegata: vanno chieste in preventivo, perché non sono sempre comprese.

Conviene fare due bagni in momenti diversi?
Se ne avete due e volete restare in casa, sì: si conserva sempre un servizio funzionante. Costa un po’ di più perché alcune lavorazioni non si accorpano, ma elimina del tutto il problema dei giorni senza bagno.

L’impresa può lasciare il wc collegato più a lungo?
Spesso sì, se glielo si chiede in fase di programmazione e non a lavori iniziati. Va concordato esplicitamente: dipende dalla sequenza delle lavorazioni e dalla posizione dello scarico.

Approfondimenti correlati


Fonti: UNI 11493 — piastrellature ceramiche a pavimento e parete, istruzioni per la progettazione e l’installazione · UNI EN 14891 — prodotti impermeabilizzanti applicati liquidi · UNI EN 13813 — materiali per massetti · D.M. 22 gennaio 2008 n. 37 — installazione degli impianti negli edifici · Codice civile, artt. 844 e 1117 — immissioni e parti comuni.

Disclaimer: le durate indicate sono orientative e variano per dimensione del bagno, tipo di intervento, prodotti impiegati, condizioni ambientali e organizzazione dell’impresa; i tempi di maturazione e asciugatura dipendono dalle prescrizioni del produttore e vanno rispettati. Le indicazioni su sequenza delle lavorazioni e accorgimenti di cantiere non costituiscono consulenza tecnica: la programmazione spetta all’impresa esecutrice. Orari e modalità dei lavori vanno verificati con il regolamento condominiale. Questa pagina ha finalità informativa.

Articolo aggiornato: agosto 2026.
